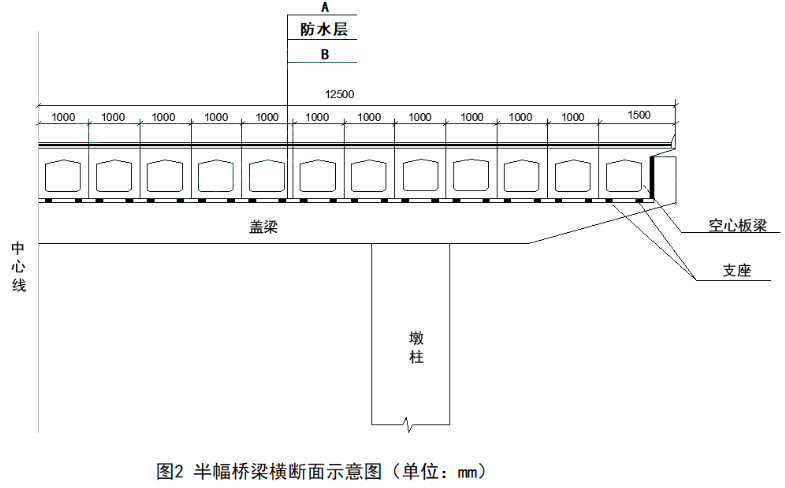

       某公司承接了某市高架桥工程,桥幅宽25m,共14跨,跨径为16m,为双向六车道,上部结构为预应力空心板梁,半幅桥断面示意图如图2所示。

       合同约定4月1日开工,国庆通车,工期6个月。其中,预制梁场(包括底模)建设需要1个月,预应力空心板梁预制(含移梁)需要4个月,制梁期间正值高温,后续工程施工需要1个月。每片空心板预制只有7天时间,项目部制定的空心板梁施工工艺流程依次为:钢筋安装→C→模板安装→钢绞线穿束→D→养护→拆除边模→E→压浆→F,移梁让出底模。

       项目部采购了一批钢绞线共计50t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板制作。

1.写出图2桥面铺装层中A、B的名称。       2.写出图中桥梁支座的作用,以及支座的名称。       3.列式计算预应力空心板梁加工至少需要的模板数量。(每月按30天计算)       4.补齐项目部制定的预应力空心板梁施工工艺流程,写出C、D、E、F的工序名称。       5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他试验?



知识点:第一部分 第二章城市桥梁工程


参考答案:见解析


解析:

1.A-铺装面层,B-基层混凝土。

2.支座作用:桥跨结构与桥墩或桥台的支承处设置的传力装置,不仅要传递很大的荷载,并且还要保证桥跨结构能产生一定的变位。

支座名称:板式橡胶支座。

3.桥幅宽25m,每跨有24片空心板梁,共14跨,所以共有空心板梁24×14=336片。

1个模板的空心板梁预制时间:336×7=2352天,已知预应力空心板梁预制(含移梁)需要4个月,则需要的模板数量为:2352÷120=19.6,所以预应力空心板梁加工至少需要的模板数量为20个。

4.C-预留管道,D-浇筑混凝土,E-张拉钢绞线,F-封锚混凝土。

5.应抽取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验和其他试验。
