“微信扫一扫”进入题库练习及模拟考试

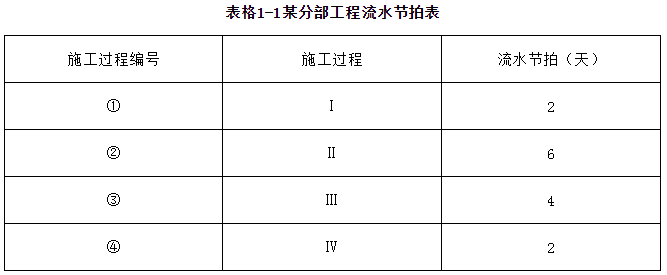

【2020年真题】某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南(建办质(2020)8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定项目疫情防控措施,明确施工现场实行封闭式管理,设置包括废弃口罩类等分类收集装置,安排专人负责卫生保洁工作,确保疫情防控工作有效、合规复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(表1-1),就施工过程Ⅰ~Ⅳ组织4个施工班组流水施工,其中施工过程③因工艺要求需待施工过程②完成后2天方可进行。
项目部质量月活动中,组织了直螺纹套筒连接、现浇构件拆模管理等知识竞赛活动,以提高管理人员、操作工人的质量意识和业务技能,减少质量通病的发生。

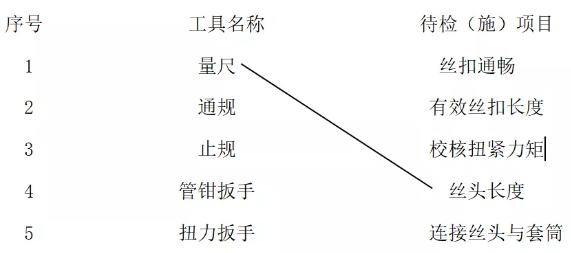

(1)钢筋直螺纹加工、连接常用检查和使用工具的作用(如图1)
2)
1.除废弃口罩类外,现场设置的收集装置还有哪些分类?
2.画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?
3.对图1中钢筋直螺纹加工、连接常用工具及待检(施)项目对应关系进行正确连线。(在答题卡.上重新绘制)
4.写出表1-2中A、B、C、D、E、F对应的数值。(如F:100)
参考答案:见解析
解析:
【参考答案】
1. 废电池、废墨盒等有毒有害的废弃物应封闭回收,不应混放;垃圾桶应分为可回收利用与不可回收利用两类,应定期清运;碎石和土石方类等应用作地基和路基回填材料;雨水、污水应分流排放。
2.
①各施工过程流水节拍的累加数列:
施工过程Ⅰ:2 4 6
施工过程Ⅱ:6 12 18
施工过程Ⅲ:4 8 12
施工过程Ⅳ:2 4 6
KⅠ,Ⅱ=2 KⅡ,Ⅲ=10 KⅢ,Ⅳ=8
②总工期:T=(2+10+8)+(2+2+2)+2=28(天)。
调整施工进度的步骤:分析进度计划检查结果,分析进度偏差的影响并确定调整的对象和目标,选择适当的调整方法,编制调整方案,对调整方案进行评价和决策,调整,确定调整后付诸实施的新施工进度计划。
3.
4.A:50 B:75 C:100 D:75 E:100 F:100
