(六)生产安全事故应急救援程序 公司及工地建立安全值班制度,设值班电话并保证24小时轮流值班。如发生安全事故立即上报,具体上报程序如图1-3-3所示。

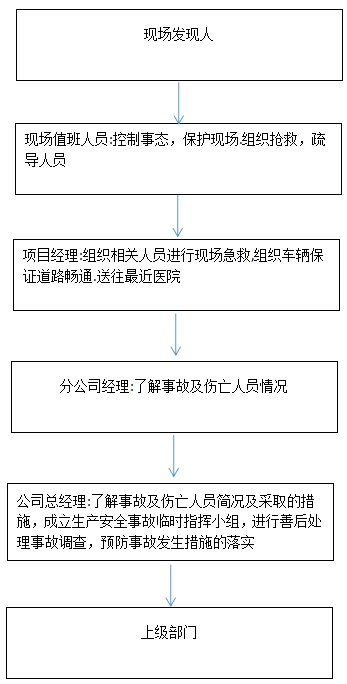

图1-3-3安全事故上报程序框图

(七)施工现场的应急处理设备和设施管理

1.应急电话

 (1)应急电话的安装要求。工地安装有一部固定电话,项目经理、项目技术负责人配置有移动电话,固定电话安装于办公室内。在室外附近张贴“119”、“120”、“110”等电话字样标识,电话的安全提示标志,以便现场人员都了解,在应急时能快捷地找到电话,拨打电话报警求救。电话一般应放在室内临现场通道的窗扇附近,电话机旁张贴常用紧急电话、工地主要负责人和上级单位的联络电话,以便在节假日、夜间等情况下使用,房间无人应上锁,有紧急情况无法开锁时,可击碎窗玻璃,便可以向有关部门、单位、人员拨打电话报警求救。


(2)应急电话的正确使用。为合理安排施工,事先拨打气象专用电话,了解气候情况拨打电话“12121” ,掌握近期和中长期气候,以便采取针对性措施组织施工,既有利于生产,又有利于工程的质量和安全。工伤事故现场重病人抢救应拨打“120”救护电话,请医疗单位急救。火警、火灾事故应拨打“119”火警电话,请消防部门急救。发生抢劫、偷盗、斗殴等情况应拨打报警电话“110”,向公安部门报警。这些都可以通过应急电话达到方便快捷的目的。在施工过程中,由xx负责话机维护和及时交纳电话费,以保证通信的畅通。项目部人员应正确利用好电话通信工具,从而达到为现场事故应急处理发挥作用的目的。


(3)电话报救须知:

救援相关部门电话:xxxxxxxx

公司应急值班电话:xxxxxxxx

火警:119 医疗急救:120


拨打电话时要尽量说清楚以下几件事:

①针对不同的事故事件应分别说明:

    a.人员伤害。说明受伤人员数量、受伤部位、伤者症状和已经采取了什么措施,以便让救护人员事先做好急救的准备。

    b.食物中毒和传染性疾病。说明得病人员数量、症状和已经采取的措施,以便让救护人员事先做好急救的准备。

    c.火灾。说明燃烧的物质、火势和火灾发生的具体部位,以便让消防人员调配适当的足够的消防设备。


②讲清楚伤者(事故)发生在什么地方。例如:本项目在x x路x号,从市政府南行200m路北即到,项目部左侧是x x大厦。


③说明报救者单位、姓名、报救者(或事故地点)的电话,以便救护车(消防车)找不到所报地方时,随时通过电话通信联系。基本打完报救电话后,应问接报人员还有什么问题不清楚,如无问题才能挂断电话。通完电话后,应派人在现场外等候接应救护车,同时把救护车进工地现场的路上障碍及时予以清除,以便救护车到达后,能及时进行抢救。


2.救援器材

(1)医疗器材。担架1副、氧气袋1个、塑料袋4个、急救箱1个(内有常用急救药品)(注:医疗器材应以简单和适用为原则,保证现场急救的基本需要,并可根据不同情况予以增减,定期检查补充,确保随时可供急救使用)。

(2)抢救工具。一般工地常备工具,即基本满足使用,不再详细列出。

(3)通信器材。固定电话1部、手机2部(项目部其他人员均自行配置有移动电话可在应急时使用,但未列人本器材单中)、对讲机4台

(4)灭火器材。灭火器日常按要求就位(共有12台),一紧急情况下集中使用。


3.其他应急设备和设施

    由于在现场经常会出现一些不安全情况,甚至发生事故,或因采光和照明情况不好,在应急处理时就需配备应急照明,现场常年库存储备有手电筒5把,相应灯泡5个,干电池20节,塔吊上部设置照明摘灯3台,单独回路供电,用于现场大面积照明。

    由于现场有危险情况,在应急处理时用于危险区域隔离的警戒带50m,各类安全禁止、警告、指令、提示标志牌各一块(数量不能满足使用时可临时制作)。

    有时为了安全逃生、救生需要,还配置有安全带20条、30m安全绳4条等专用应急设备和设施工具。


(八)事故后处理工作

    1.查明事故原因及责任人。

    2.遵照《企业职工伤亡事故报告和处理规定》(国务院第75号令),以书面形式向上级写出报告,包括发生事故时间、地点、受伤(死亡)人员姓名、性别、年龄、工种、伤害程度、受伤部位。

    3.制定有效的纠正/预防措施,防止此类事故再次发生。对于所有拟订的纠正/预防措施,在其实施前应先通过风险评价过程进行评审,以识别是否会产生新的风险。评价应对风险的大小、后果进行识别和评价。风险大的纠正/预防措施应坚决放弃。最终采取的措施应与问题的严重性和风险相适应,并记录措施的执行情况。

    4.组织所有人员进行事故教育,向所有人员进行事故教育,向所有人员宣读事故结果及对责任人的处理意见。

    5.善后处理。配合公司善后小组进行善后处理,避免发生不必要的冲突。


(九)应急预案的评审

    应急事故发生后,或依照《x x项目应急救援预案演练计划》进行演练后,应对预案的可实施性进行评审。评审内容包括:

    (1)预案实施过程中各机构、人员的配合程度。

    (2)预案中各项措施的有效性和人员熟悉情况。

    (3)预案中是否存在没有识别到的风险。
